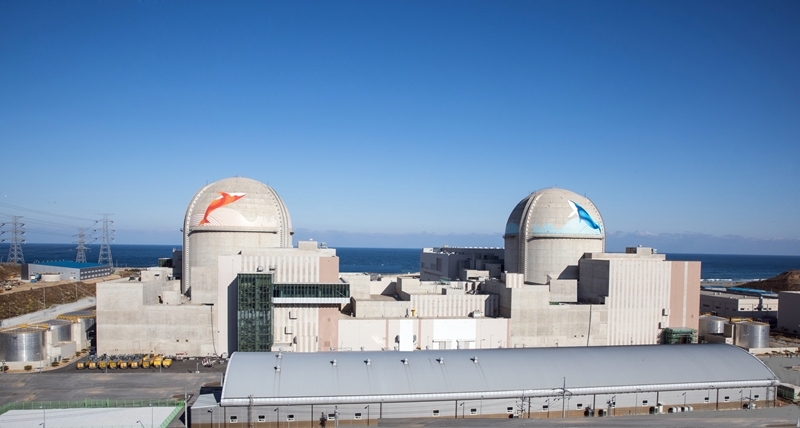

韩国政府计划以2037年和2038年竣工为目标,新建两座核电站。图为庆尚北道蔚珍郡新韩蔚1、2号机组。图片来源:韩国水力原子能公司
韩宣网1月27日电(记者Margareth Theresia)韩国政府计划以2037年和2038年竣工为目标,新建两座核电站。
韩国气候能源环境部长官金星焕26日在政府世宗办公楼举行的新闻发布会上表示,将按照《第11次电力供需基本计划》,如期推进新建核电站建设。
据介绍,新核电站项目将从韩国水力原子能公司启动选址公开征集开始,经过约5至6个月的选址评估和遴选程序确定候选地点。此后,政府计划在2030年代初完成建设许可,并分别于2037年和2038年建成投运,接入国家电力系统。
此前,政府举行的两次政策讨论会以及两家机构开展的民意调查结果显示,在未来需要扩大的能源类型中,可再生能源与核电并列为最重要选项。其中,认为有必要发展核电的受访者比例超过80%,支持推进新建核电站计划的比例也达到60%,显示出社会对核电政策转向的较强支持。
气候能源环境部表示,政府不仅将扩大发电设施规模,还将着力提升运行效率。为此,计划扩大能源储存系统(ESS)和抽水蓄能发电设施建设,以缓解可再生能源受气象条件影响带来的间歇性问题,并通过根据需求调节出力的灵活运行方式,降低核电运行的刚性。
金星焕表示,为应对气候危机,有必要在各领域减少碳排放,政府将持续推进降低对化石燃料依赖、以可再生能源和核电为核心的电力运行体系。
